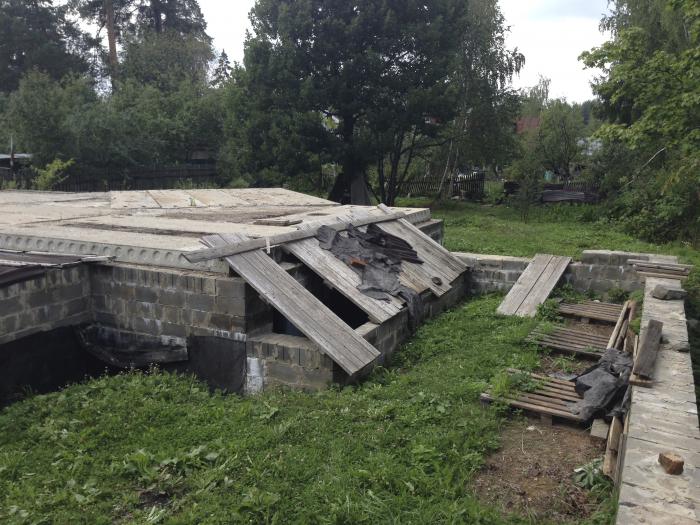

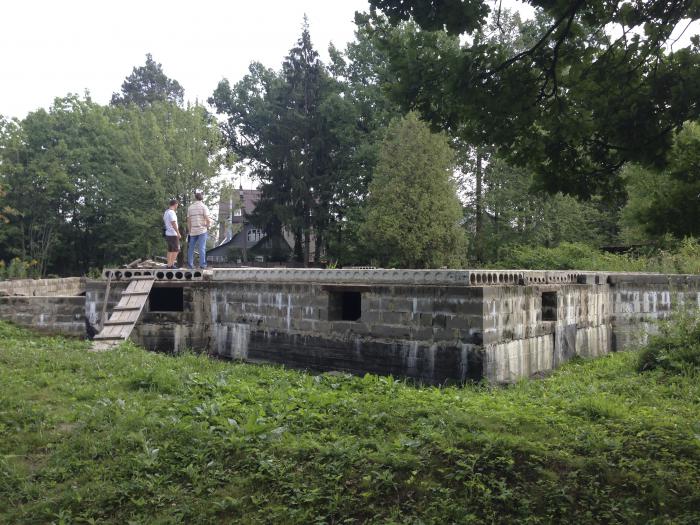

Вот таким мы увидели первый раз наш новый объект. Заказчик только что купил участок с недостроем, и пригласил нас для оценки будущей работы.



Обговариваем все работы на начало будущего года, как-никак осень на дворе (сентябрь 2014 г), и вдруг у заказчика резко меняются планы.
- Хочу начать стройку, не откладывая, в этом году, чтоб не терять время.
Мы его отговаривали и так, и этак , но он активно настаивал. И мы принялись за работу.
Это моя совместная работа с моим братом Каримовым Тимуром
Про проект этого дома и что в дальнейшем у нас должно получится, можете посмотреть здесь

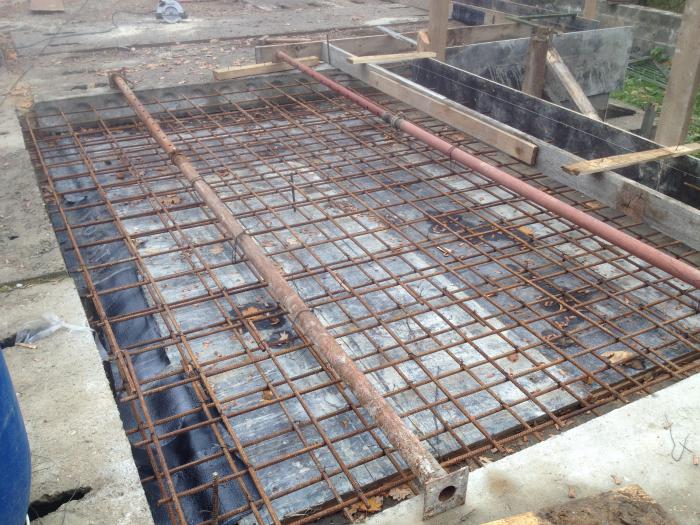

http://ideas.vdolevke.ru/posts/19685/o-geneticheskoy-pamyati...

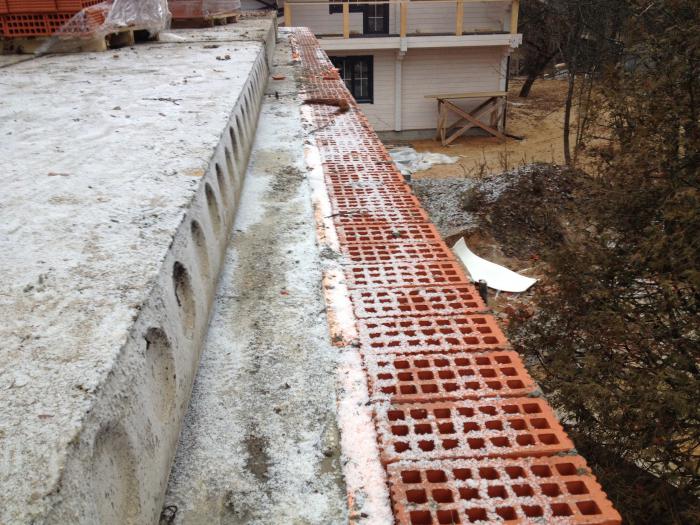

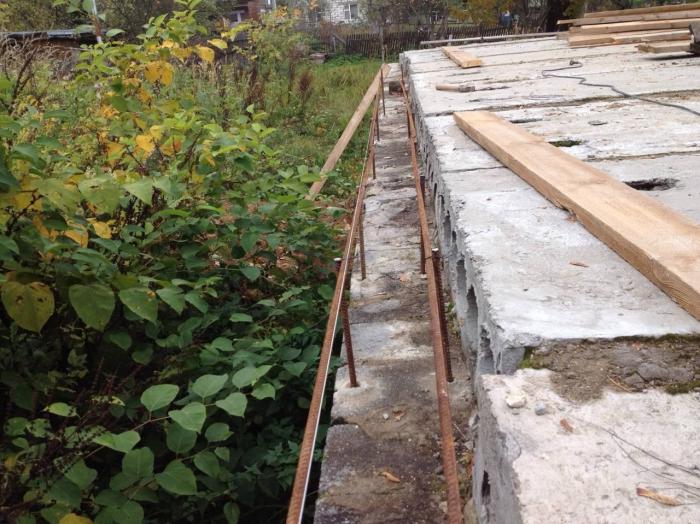

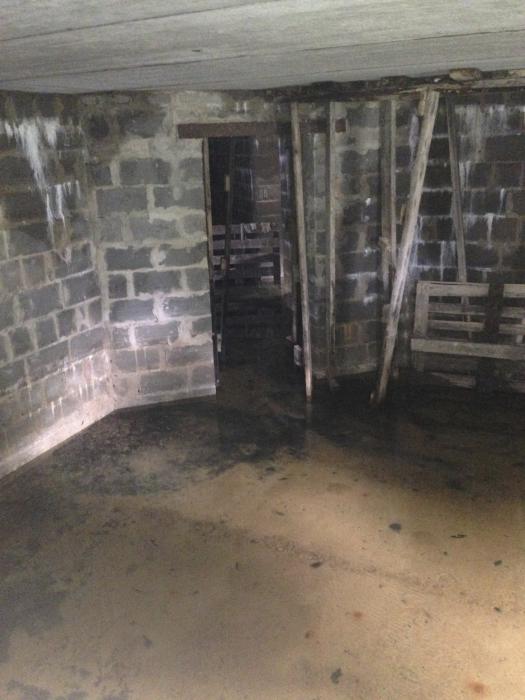

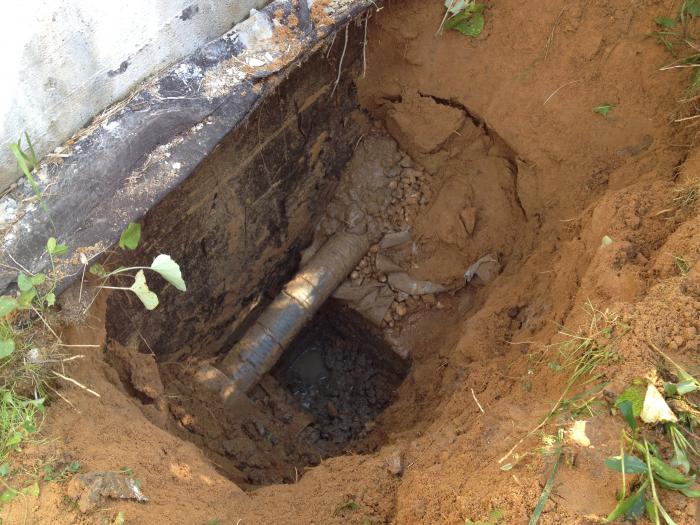

Первым делом мы сделали проколы в грунте, осмотрели фундамент. Состояние удовлетворительное.

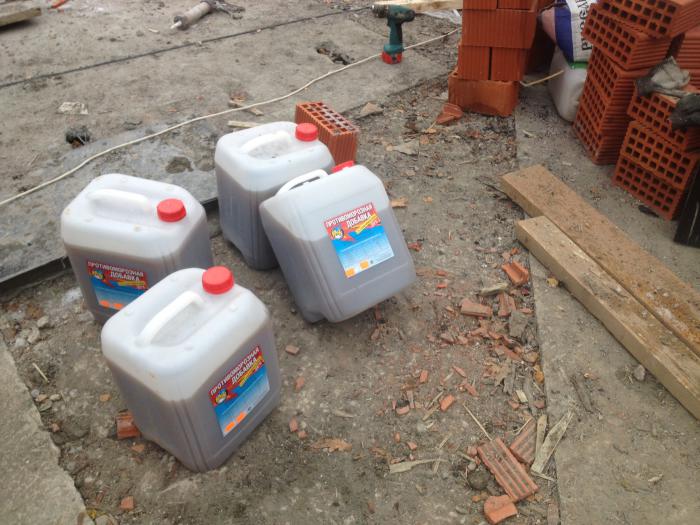

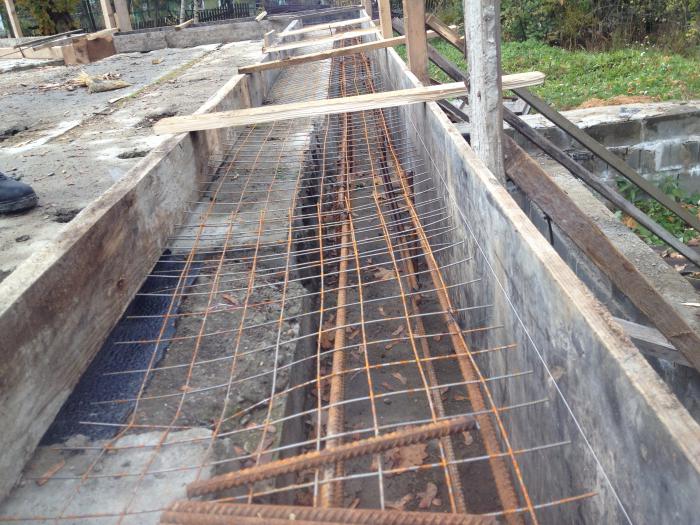

Но гидроизоляция сделана неправильно, утепления нет, дренаж нужно переделать. Эти работы перенесли на весну.

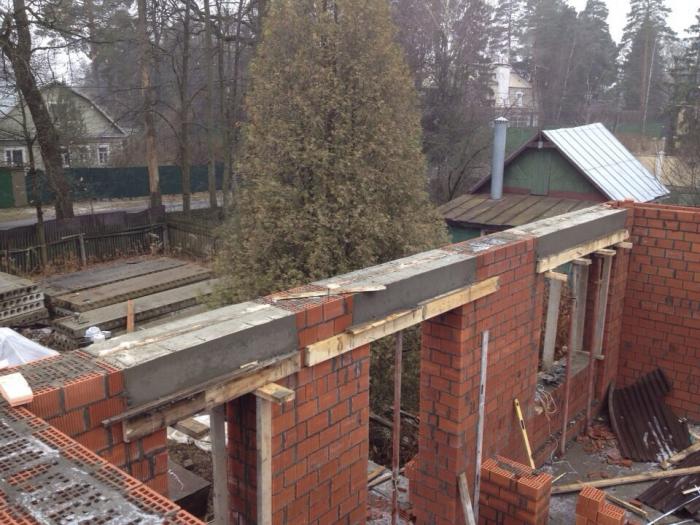

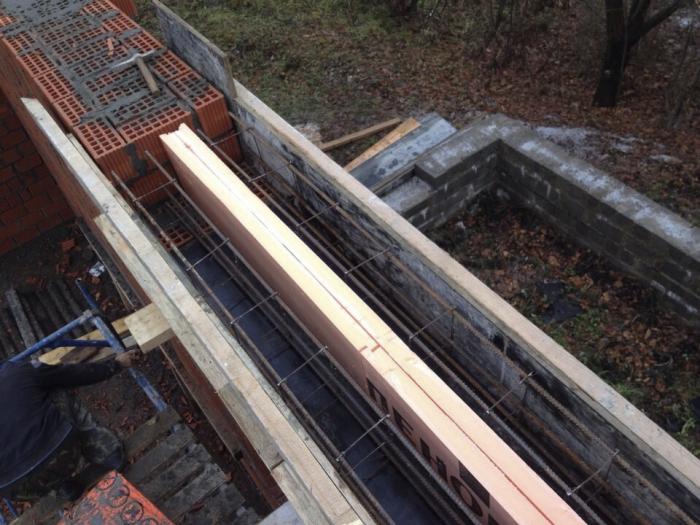

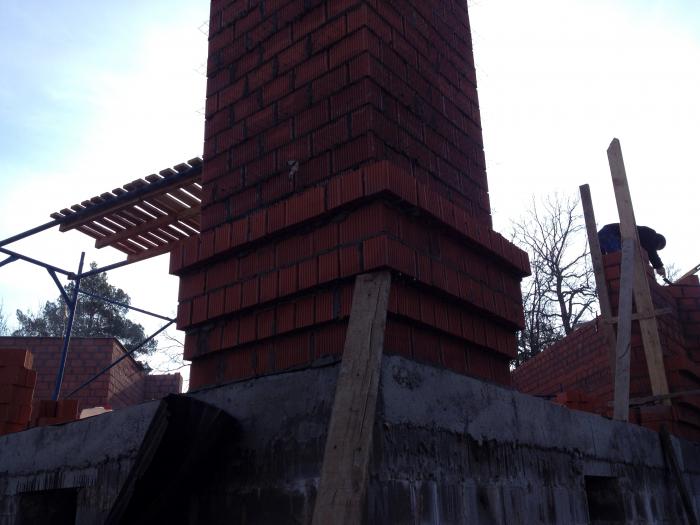

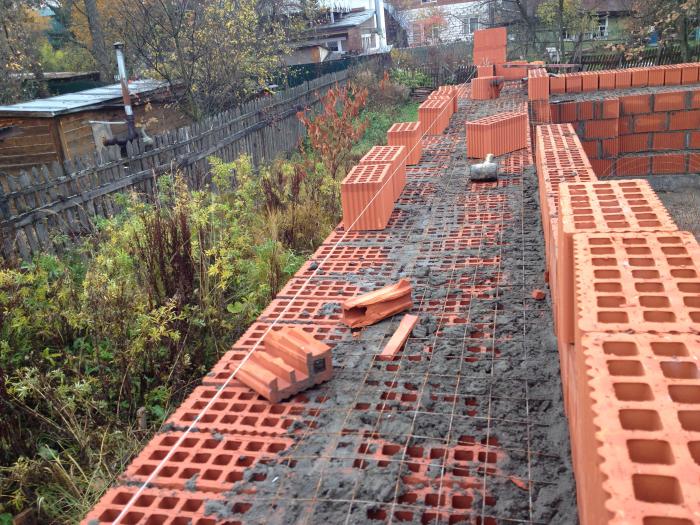

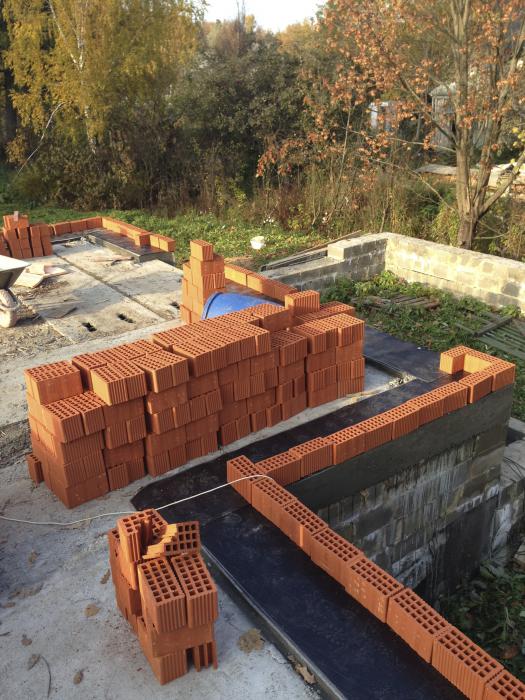

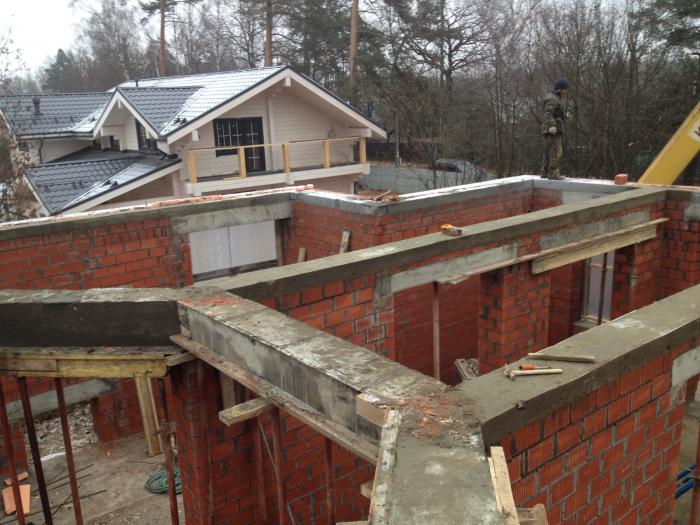

Осенью решили поднять первый этаж и накрыть его плитами

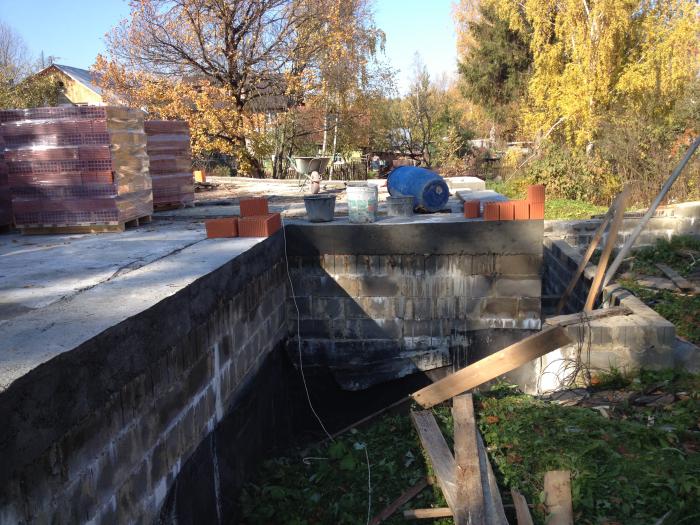

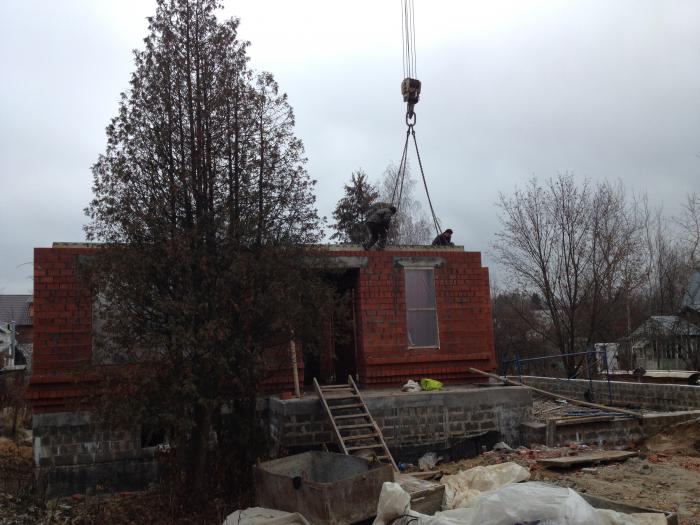

Итак, приступаем. Работа началась 28.09.14 г

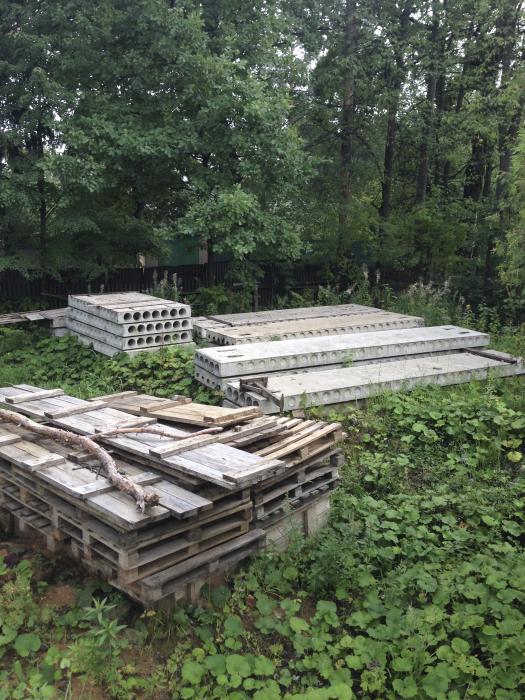

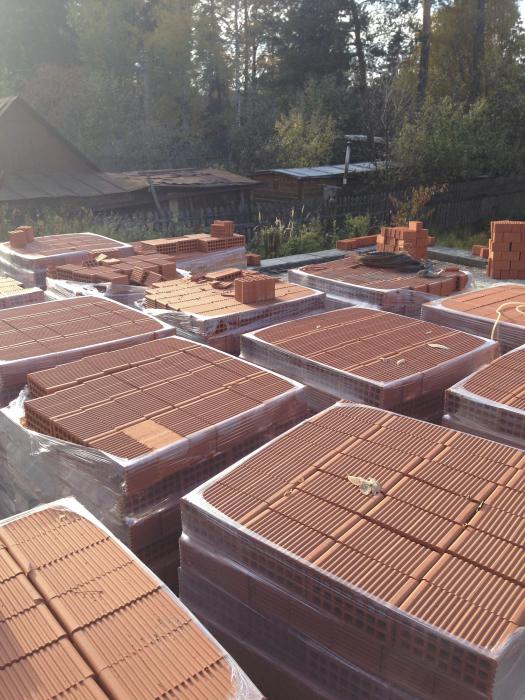

Таких завозов было ещё 6 машин.

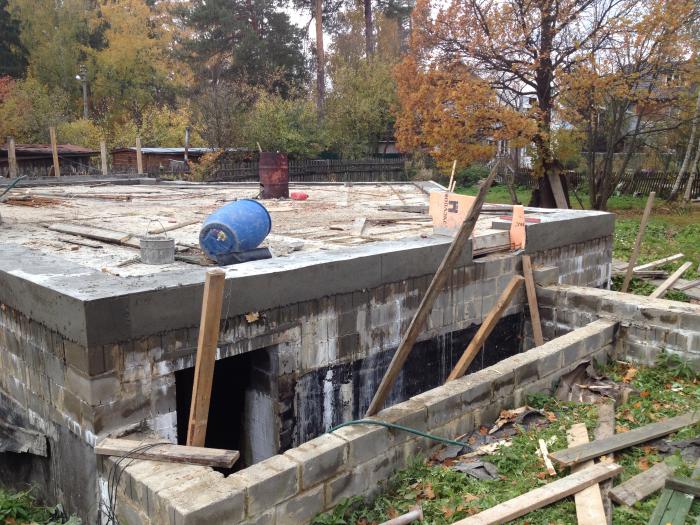

Октябрь на дворе...













Эти плиты, как Вы помните, нас просил использовать заказчик (они достались ему в наследство от прежнего хозяина). Обычно я предпочитаю делать монолитные перекрытия. Как их делать, Вы можете ознакомится здесь.
http://ideas.vdolevke.ru/posts/16230/pushkinskiy-les-stroite....

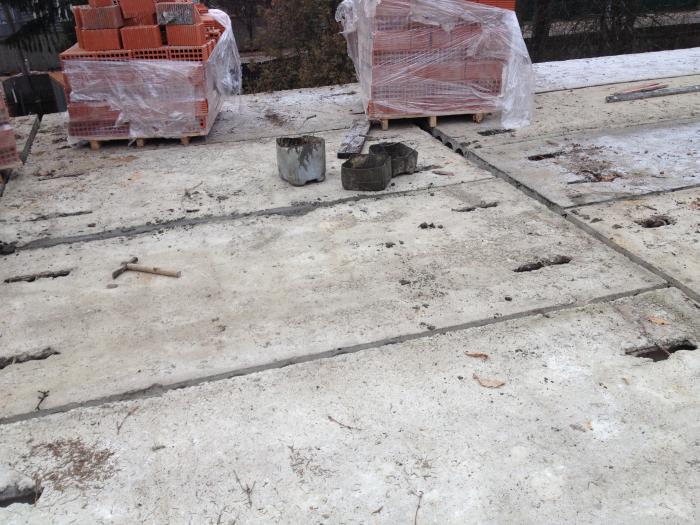

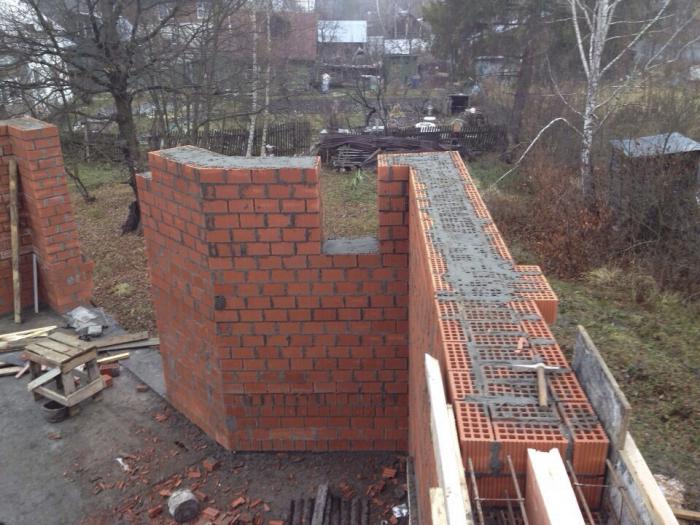

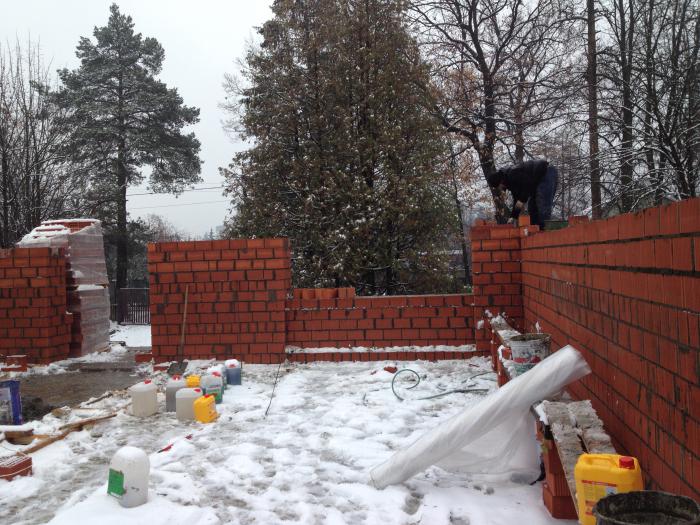

Но вернёмся к нашим баранам, точнее к нашим плитам перекрытия. Сначала я дал команду заделать русты перекрытия, потом остановил работу. Всё равно за зиму русты придут в негодность из-за перепадов температур и воды, работу надо будет переделывать. Сделаем это весной.

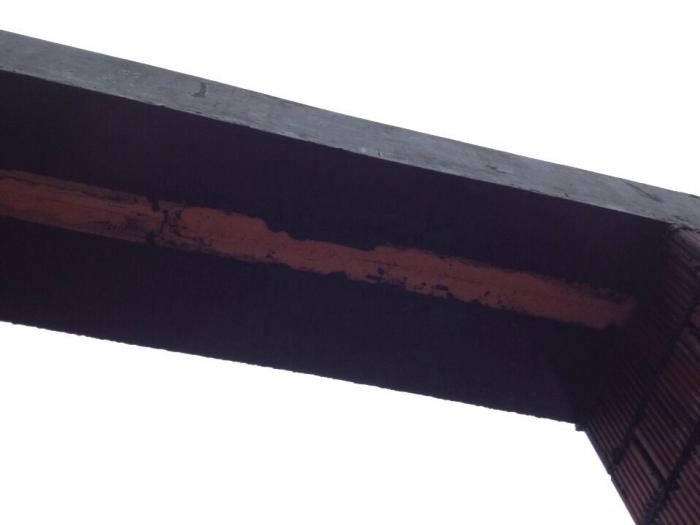

Перекрытия из плит я ещё не люблю за то, что русты (как их не заделывай ) со временем всё равно треснут.

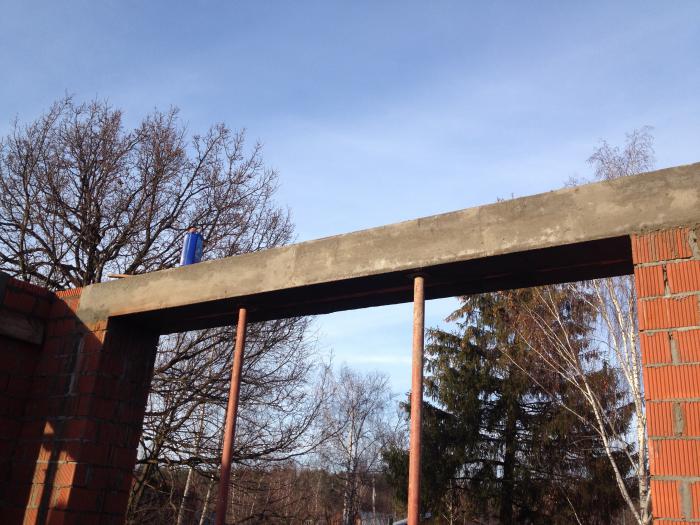

Монолит в этом выигрывает, но по цене он конечно же дороже.

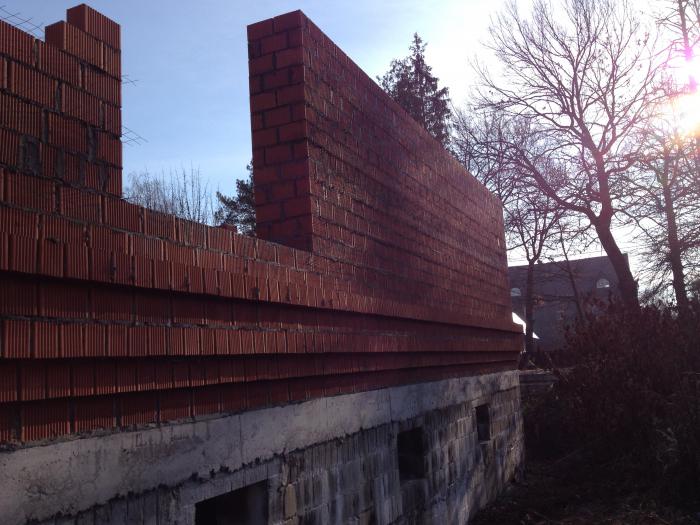

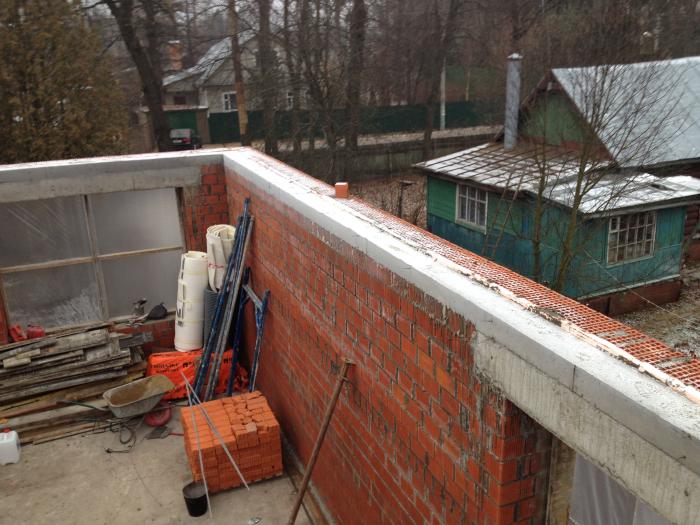

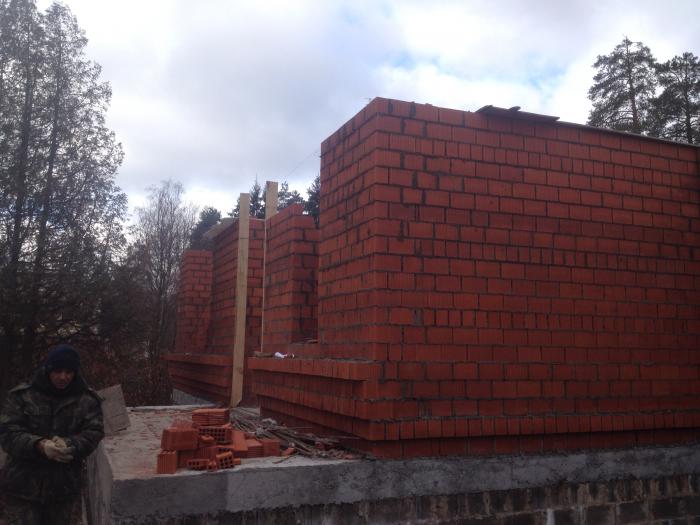

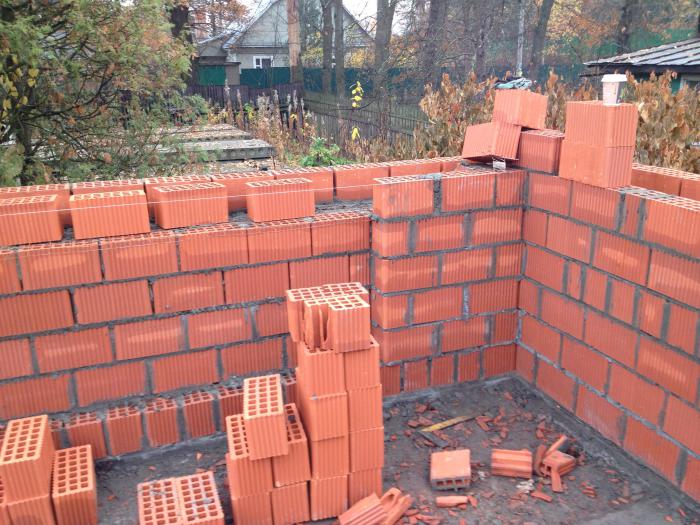

Работы по первому этажу подходят к концу.Осталось только законсервировать стройку на зиму.

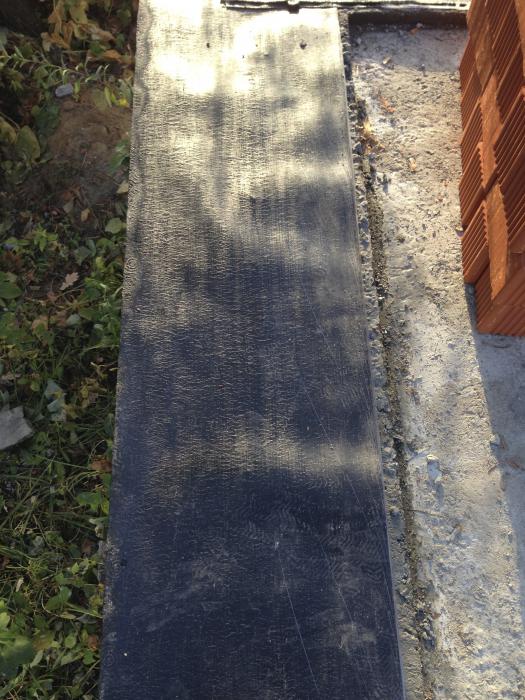

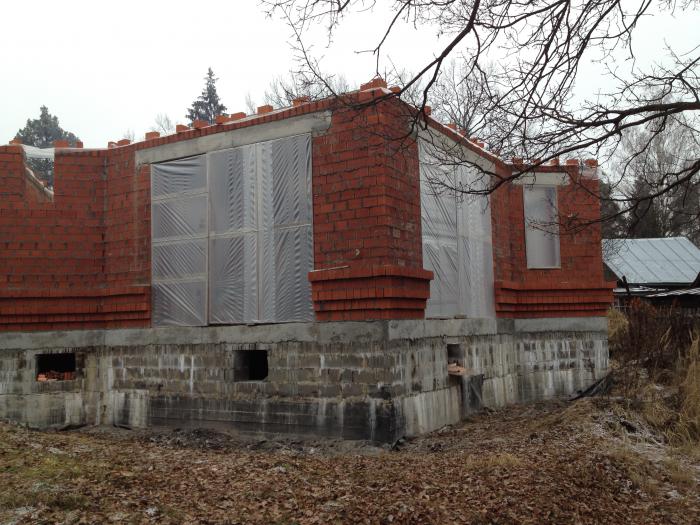

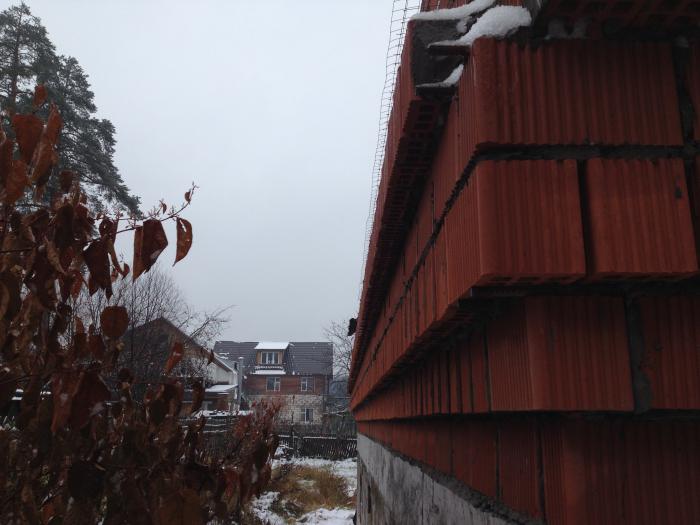

Сверху кладку накрыли плёнкой и пеноплексом (чтоб в кирпич не проникала вода). Сделали временный контур окон из двойного полиэтилена.
Всё. Будущий дом готов к зимовке.
Работа по первому этажу была закончена 13.11 14 г.

Р.S. Вчера ( 5.03.15 ), когда заканчивал писать этот пост, позвонил заказчик по этому дому с вопросом:
- А когда мы продолжим стройку?
На мой резонный ответ, что типа - ещё не сезон, надо подождать, заказчик возразил, а что ждать, давайте хотя бы материал завозить.
Так что, чувствую, строительный сезон у нас в этом году начнётся рано...
